Ход строительства Даблхаус «1:1». Март 2025
01 апреля 2025
Строительство Даблхауса «1:1» идет полным ходом. Вот, что успели в марте:
1 секция
1. Ведутся работы по устройству каменной кладки до технического этажа 100%
2. Ведутся работы по устройству стояков водоснабжения и отопления до 30 этажа. Выполнено до 24 этажа
3. Ведутся работы по устройству горизонтальной разводки отопления и водоснабжения. Выполнено до 24 этажа
4. Горизонтальная разводка электроснабжения выполнена до 27 этажа.

5. Ведутся работы по устройству оконных конструкций. Выполнено до 95% работ

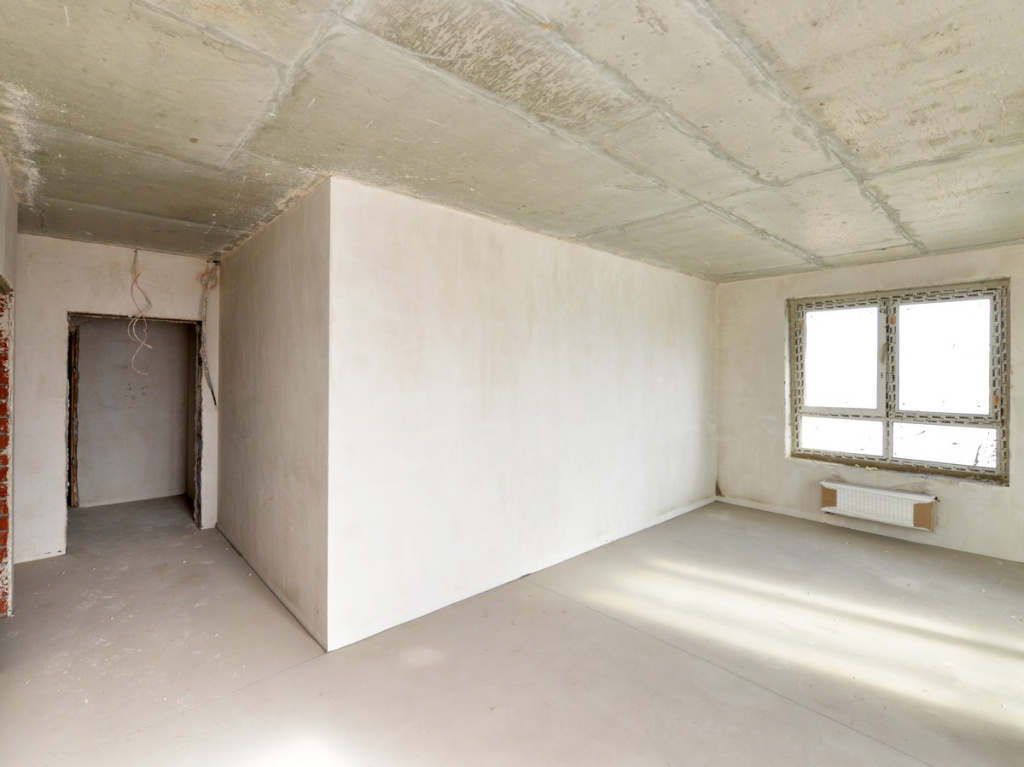

6. Ведутся работы по черновой отделке. Штукатурка до 18 этажа. Стяжки до 19 этажа
7. Ведутся работы по устройству черновых фасадов. Выполнено 50% работ

2 секция
1. Выполнены работы по устройству каменной кладки, технический этаж
2. Ведутся работы по устройству стояков водоснабжения и отопления до 30 этажа. Выполнено до 30 этажа
3. Ведутся работы по устройству горизонтальной разводки отопления и водоснабжения. Выполнено до 29 этажа
4. Горизонтальная разводка электроснабжения выполнена до 30 этажа.
5. Ведутся работы по устройству оконных конструкций. Выполнено 95% работ
6. Ведутся работы по черновой отделке. Штукатурка до 17 этажа. Стяжки до 21 этажа
7. Ведутся работы по устройству чернового фасада. Выполнено 50% работ

Парковка
1. Ведутся работы по устройству противодымной вентиляции. Работы выполнены на 95%.
2. Ведутся работы по устройству сетей электроснабжения. Работы выполнены на 80%.
3. Ведутся работы по устройству противопожарных водопроводов. Работы выполнены на 30%.
1 секция
1. Ведутся работы по устройству каменной кладки до технического этажа 100%
2. Ведутся работы по устройству стояков водоснабжения и отопления до 30 этажа. Выполнено до 24 этажа
3. Ведутся работы по устройству горизонтальной разводки отопления и водоснабжения. Выполнено до 24 этажа
4. Горизонтальная разводка электроснабжения выполнена до 27 этажа.
5. Ведутся работы по устройству оконных конструкций. Выполнено до 95% работ
6. Ведутся работы по черновой отделке. Штукатурка до 18 этажа. Стяжки до 19 этажа
7. Ведутся работы по устройству черновых фасадов. Выполнено 50% работ

2 секция
1. Выполнены работы по устройству каменной кладки, технический этаж
2. Ведутся работы по устройству стояков водоснабжения и отопления до 30 этажа. Выполнено до 30 этажа
3. Ведутся работы по устройству горизонтальной разводки отопления и водоснабжения. Выполнено до 29 этажа
4. Горизонтальная разводка электроснабжения выполнена до 30 этажа.
5. Ведутся работы по устройству оконных конструкций. Выполнено 95% работ
6. Ведутся работы по черновой отделке. Штукатурка до 17 этажа. Стяжки до 21 этажа
7. Ведутся работы по устройству чернового фасада. Выполнено 50% работ

Парковка
1. Ведутся работы по устройству противодымной вентиляции. Работы выполнены на 95%.
2. Ведутся работы по устройству сетей электроснабжения. Работы выполнены на 80%.
3. Ведутся работы по устройству противопожарных водопроводов. Работы выполнены на 30%.
