Ход строительства ЖК "Контрасты". Март 2026

30 марта 2026
В марте на строительной площадке ЖК "Контрасты произведены следующие работы:

Секция 1.1

1.  Выполнены на 100% монолитные работы по устройству плиты покрытия технического подполья.




Секция 1.2

1. Ведутся монолитные работы по устройству вертикальных несущих конструкций 22 этажа. Выполнено %30

2. Ведутся монолитные работы по устройству плиты перекрытия над 21 этажом. Выполнено 80%

3. Ведутся работы по возведению внутренней и наружной каменной кладки 3, 4, 5, 6 этажей. Выполнено 90%

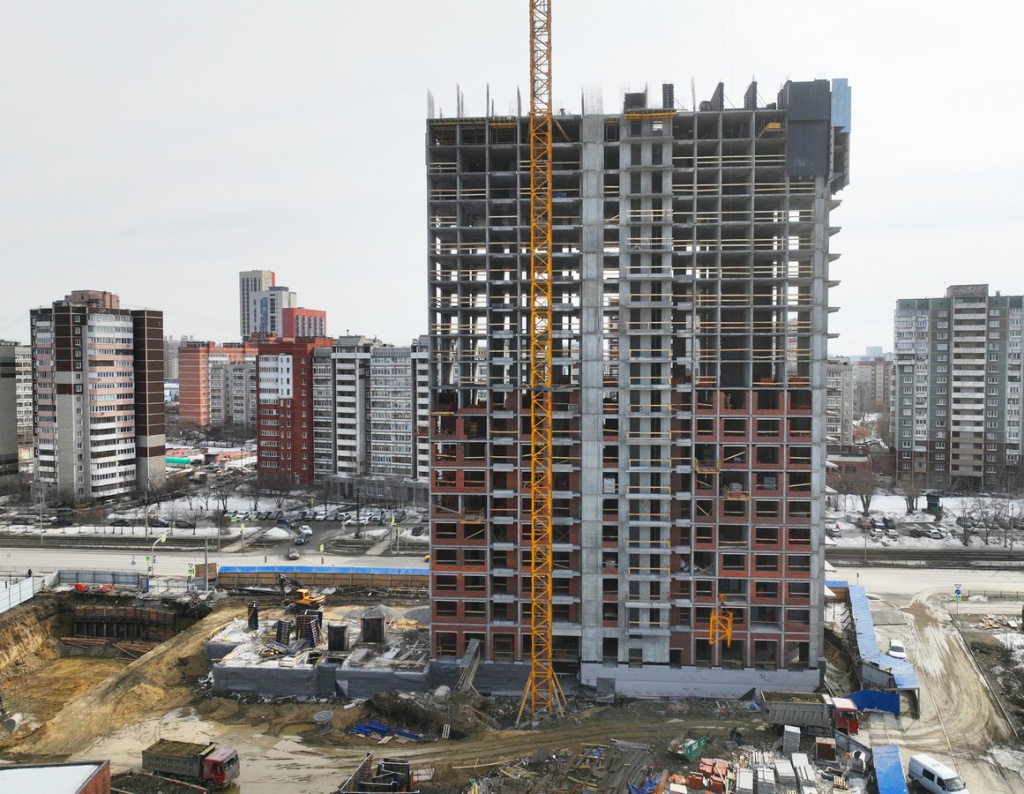

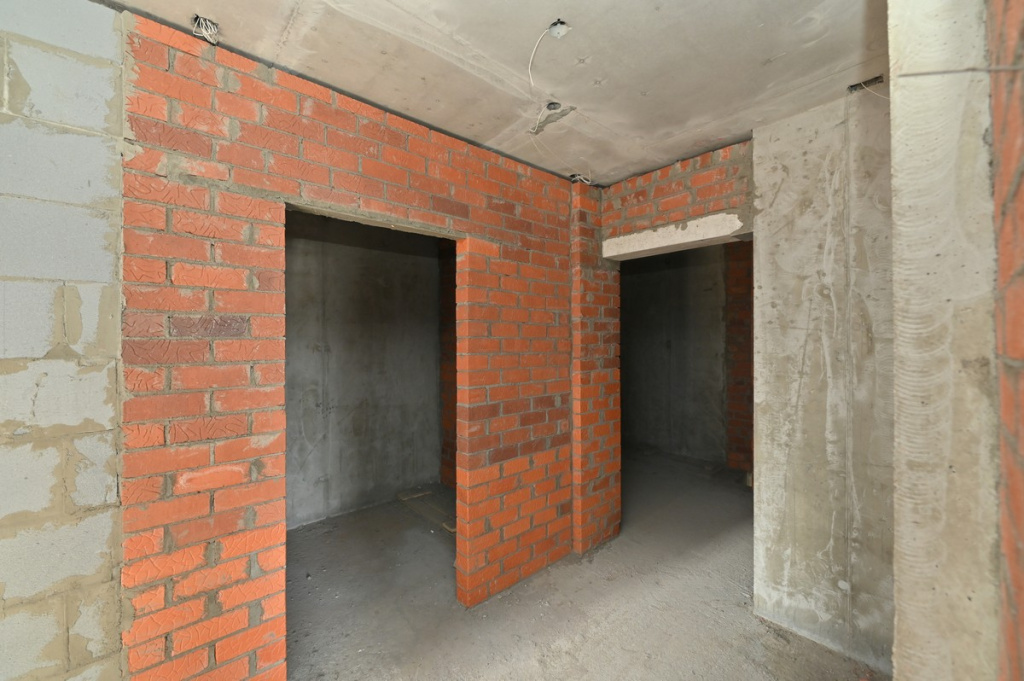

DSC_9657.jpg DJI_0518.jpg

Паркинг
Ведутся работы по устройству котлована паркинга. Выполнено 40%
Ведутся работы по устройству шпунтового ограждения котлована. Выполнено 90%
