Ход строительства ЖК «На Тенистой», 4 очередь. Апрель 2026
06 мая 2026
На строительной площадке 4 очереди «На Тенистой» в апреле выполнялись следующие работы:

Паркинг

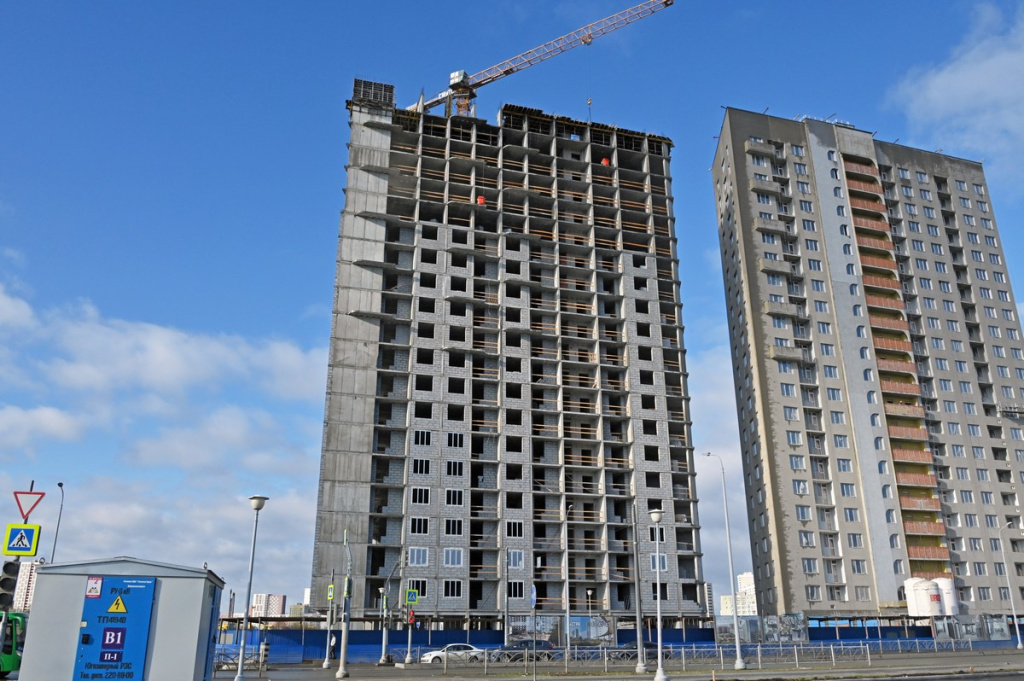

- Выполняются работы по устройству вертикальных монолитных конструкций 22-го этажа.
- Выполняются работы по кладке наружных стен 14-17 этаж.
- Выполняется кладка внутренних стен и перегородок.
- Начаты работы по кладке экранов лоджий из кирпича.

Паркинг

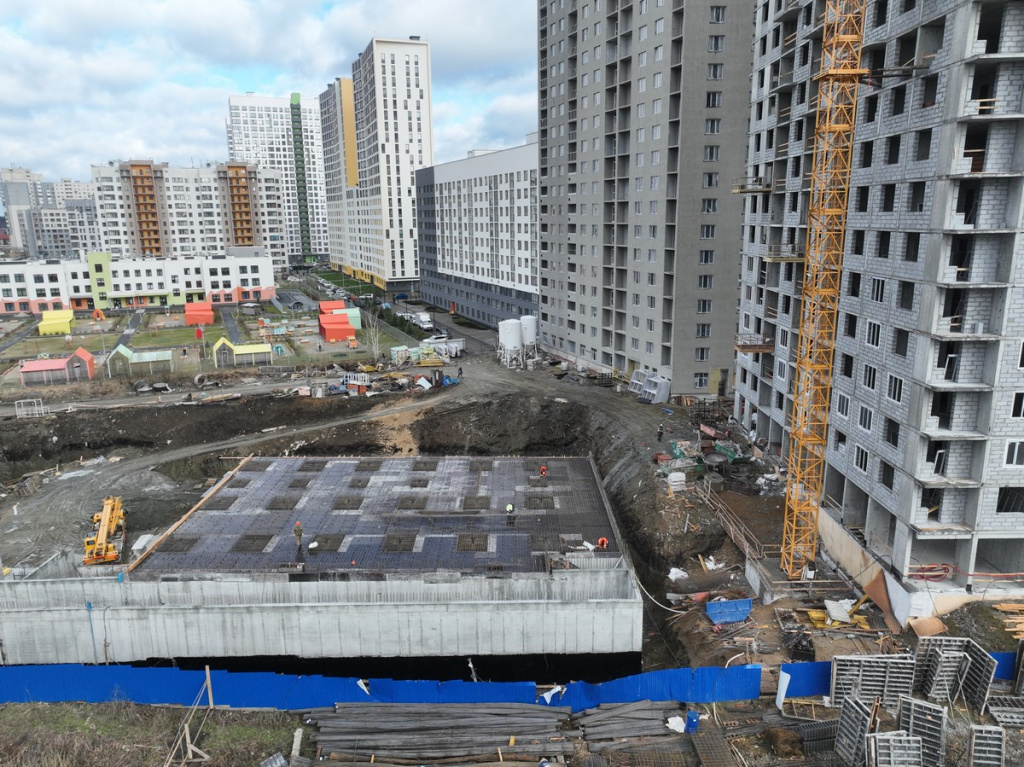

- Выполняются работы по устройству котлована паркинга, разработано 98%.
- Ведутся работы по устройству пластового дренажа.
- Ведется бетонирование монолитных фундаментов и вертикальных конструкций -2, -1 этажа, выполнено 40% монолитных конструкций паркинга.
- Выполняются работы по гидроизоляции наружных стен паркинга.
- Начаты работы по обратной засыпке пазух котлована, после выполнения работ по гидроизоляции.
