Ход строительства ЖК "Новация". Апрель 2025
Делимся с вами ходом строительства ЖК "Новация" за апрель:
Секция 1.2 – присвоен адрес Краснофлотцев, 40/2
Устройство монолитных конструкций ниже нуля закончено.

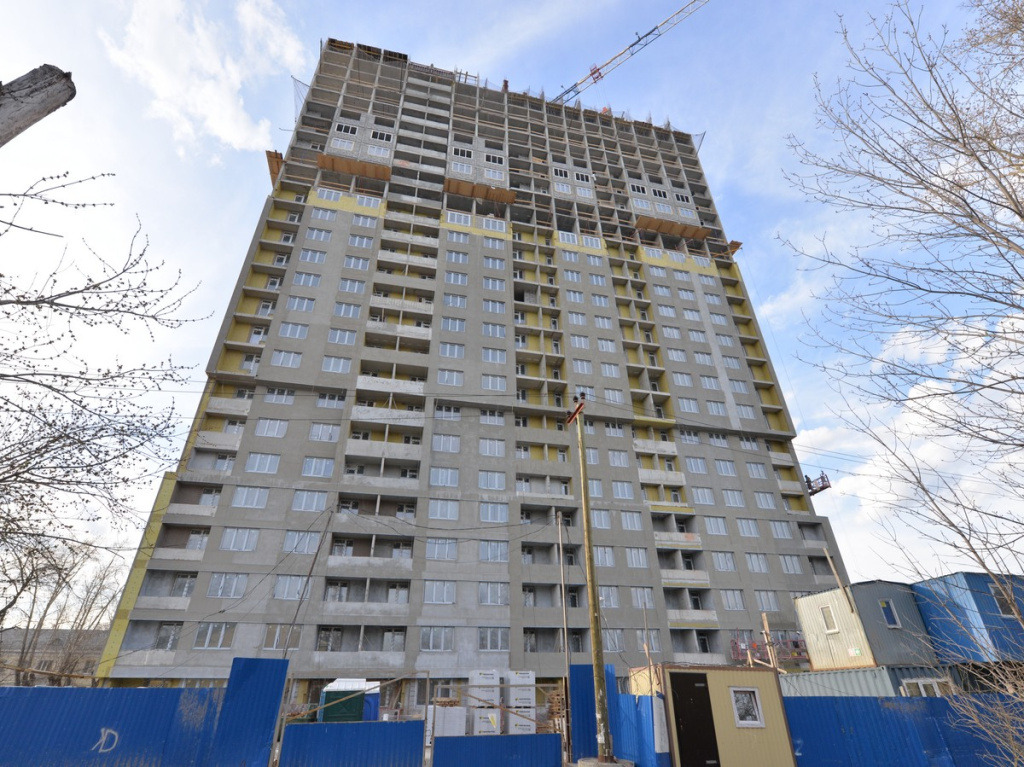

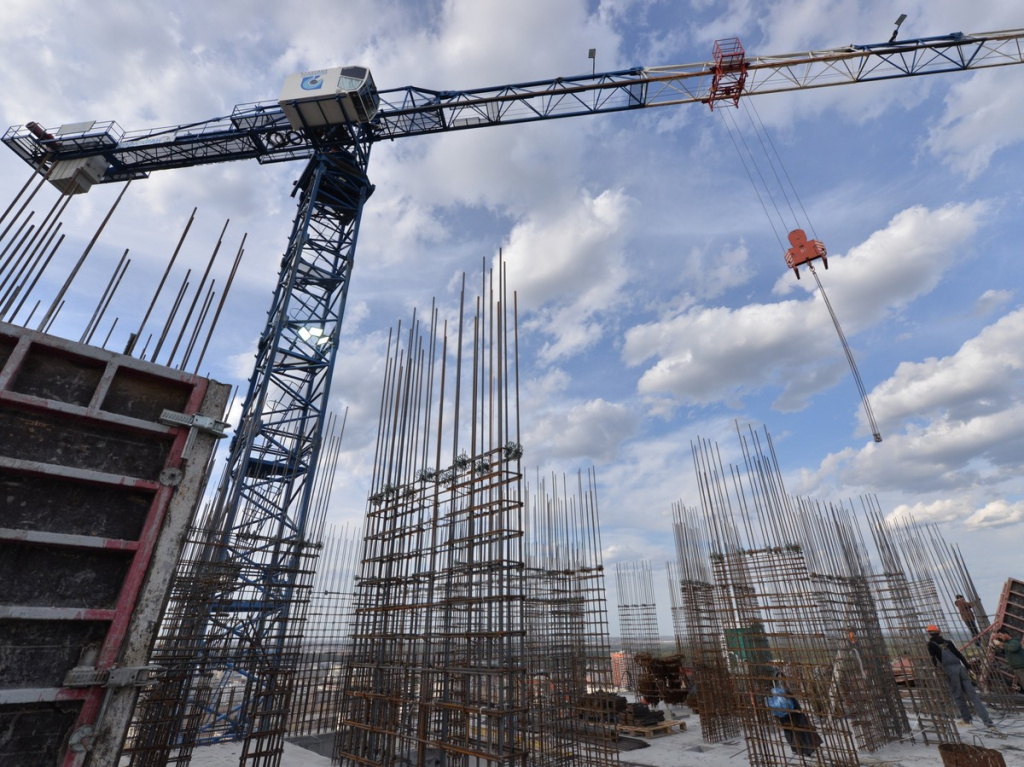

Монолит выше 0,000 – 26 этаж.
Выполнена гидроизоляция ниже 0,00, закончена обратная засыпка пазух котлована.
Кладка – 19-22 этаж.
Окна ПВХ с 1 по 21 этаж.

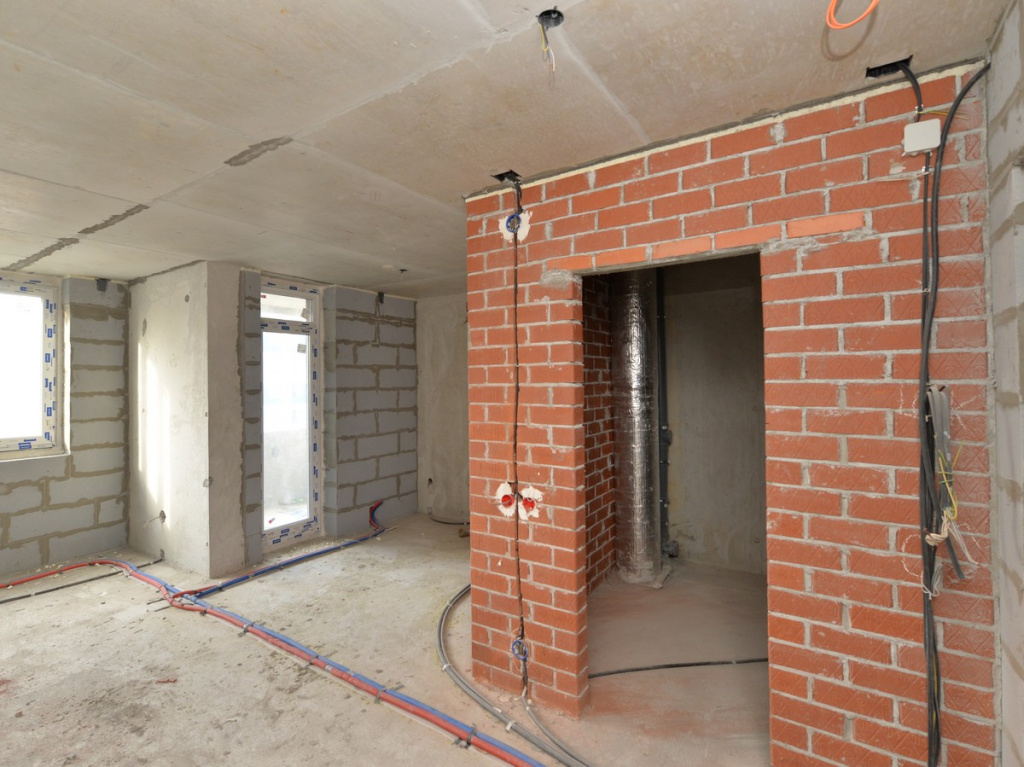

Монтаж стояков отопления по 21 этаж, горизонтальная разводка по 16 этаж;
Монтаж стояков вентиляции дымоудаления и общеобменной – 21 этаж;
Монтаж слаботочных сетей: стояки до 19 этажа, горизонтальная разводка по этажам до 14;
Монтаж электросетей: стояки до 21 этажа, разводка в квартирах – 19 этаж;
Монтаж индивидуального теплового пункта (ИТП) – 90%;
Наружные сети: теплоснабжения - 90%, водопровода - 80%, канализации - 70%
Начат монтаж насосных хоз - питья и пожаротушения
Монтаж стояков канализации по 21 этаж
Утепление фасада -50%.
