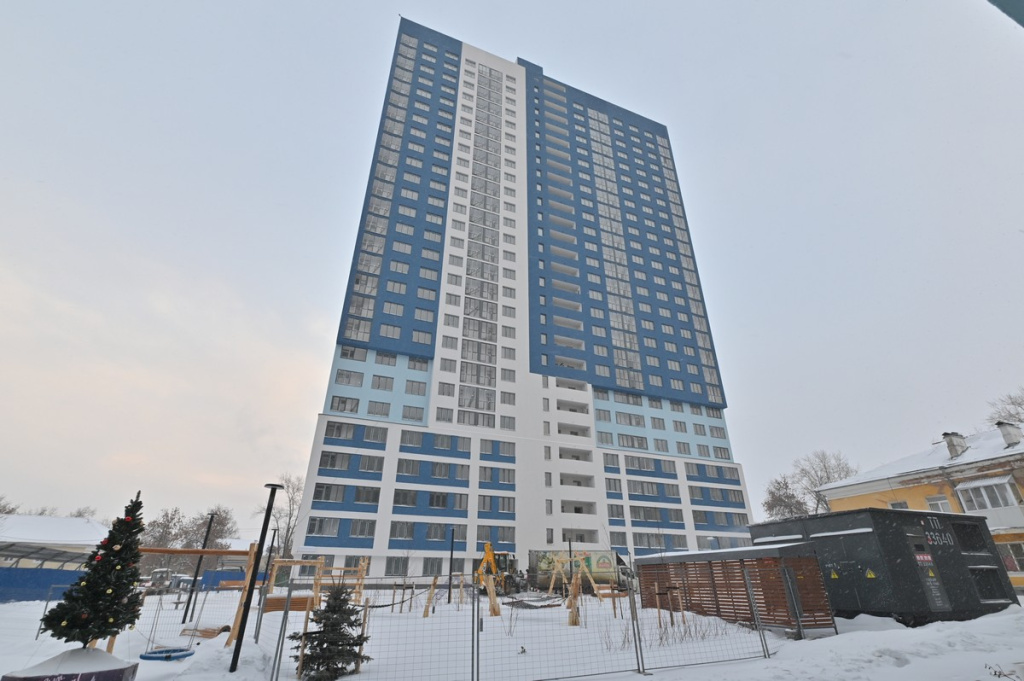

Ход строительства ЖК "Новация". Декабрь 2025
Секция 1.2
Устройство монолитных конструкций ниже нуля закончено;
Монолит выше 0,000 – 100%;
Выполнена гидроизоляция ниже 0,00, закончена обратная засыпка пазух котлована;
Кладка – 100%;
Окна ПВХ – 100%;
Утепление фасада -100%, оштукатуривание фасада – 100%, покраска – 100%
Монтаж каркасов витражей – 100%, остекление – 90%
Кровля – 100%
Монтаж стояков отопления завершен, горизонтальная разводка по этажам завершена, монтаж приборов отопления выполнен;
Монтаж стояков ХВС/ГВС завершен, горизонтальная разводка по этажам завершена, начат монтаж санфаняса;
Монтаж стояков пожаротушения завершен, монтаж этажных пожарных шкафов выполнен;
Монтаж канализации хоз.бытовой– стояки 100%, ливневая канализация 100%;
Монтаж стояков вентиляции дымоудаления и общеобменной – 100%, монтаж вентиляторов и клапанов ДУ - 100%;
Монтаж слаботочных сетей: стояки 100%, горизонтальная разводка по этажам завершена;
Монтаж электросетей: стояки 100%, разводка в квартирах – 100%, ЭЩ выполнена – 100%, начат монтаж электроустановочных изделий (розетки, выключатели);
Монтаж индивидуального теплового пункта (ИТП) – 100%, сдано в ЕТК и РТН, отопление в доме запущено;
Наружные сети: теплоснабжения - 100%, водопровода - 100%, канализации - 100%, сети связи выполнены -100%;
Водомерный узел – 100%, монтаж насосных станций хоз-питья и пожаротушения закончен;
Монтаж приборов отопления – 90%;
Монтаж лифтового оборудования – 100%;
Планируемый пуск тепла осуществлен.

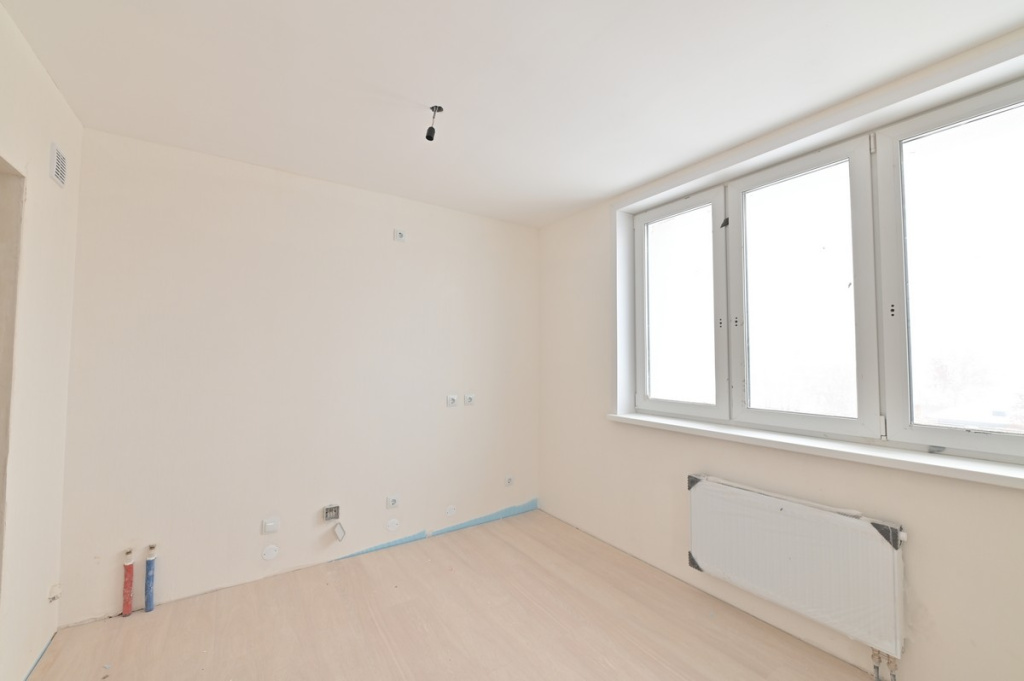

Внутренняя отделка:
Стяжки 100%
Штукатурка 100%
Плитка пол санузлы 100%
Плитка пол МОП 100%
Декоративная штукатурка МОП – 25%
Выравнивание потолков и покраска потолков МОП и квартир – 70%
Зашивки ГКЛ - 90%;
Устройство оконных откосов, подоконников – 95%
Оклейка обоями – 65%
Укладка ламината – 50%
Двери входные квартирные – 85%
Начат монтаж межкомнатных дверей

Благоустройство территории, монтаж МАФ – 100%
