Ход строительства ЖК "Новация". Февраль 2025
Секция 1.1 (Краснофлотцев, 40)
Проводятся работы по подготовке помещений для передачи собственникам (устранения замечаний по отделке, фасадам)
Проводятся мероприятия по получению допусков в эксплуатацию оборудования инженерно-технического обеспечения здания (УКУТ ИТП, сдача насосной).
Получено разрешение на ввод объекта в эксплуатацию.
Получено разрешение на ввод объекта в эксплуатацию.
Секция 1.2 – присвоен адрес Краснофлотцев, 40/2
Устройство монолитных конструкций ниже нуля закончено.

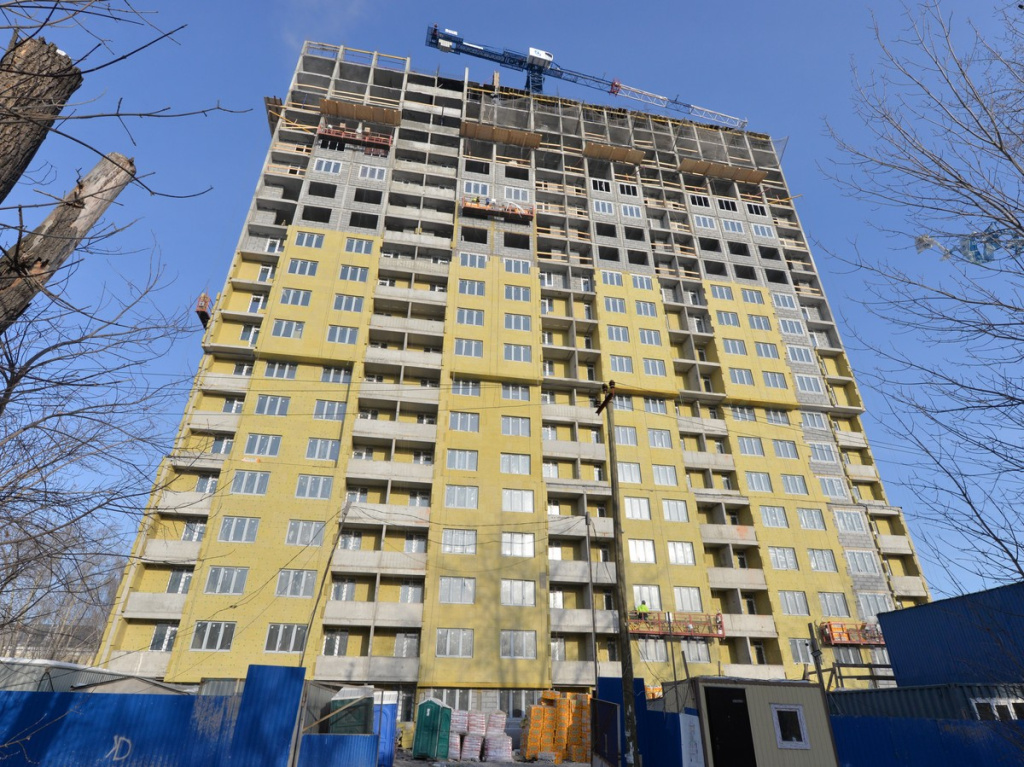

Монолит выше 0,000 – 22 этаж.
Выполнена гидроизоляция ниже 0,00, закончена обратная засыпка пазух котлована.
Кладка – 13-17 этаж.

Окна ПВХ с 1 по 16 этаж.
Монтаж стояков отопления по 12 этаж, горизонтальная разводка по 10 этаж;
Монтаж стояков вентиляции дымоудаления и общеобменной – 116 этаж;
Монтаж слаботочных сетей: стояки до 14 этажа, горизонтальная разводка по этажам до 7;
Монтаж электросетей: стояки до 13 этажа, разводка в квартирах – 12 этаж;
Монтаж индивидуального теплового пункта (ИТП) – 90%;
Наружные сети: теплоснабжения - 90%, водопровода - 80%, канализации - 70%
Начат монтаж насосных хоз - питья и пожаротушения
Монтаж стояков канализации по 13 этаж.
Начаты работы по утеплению фасада.
