Ход строительства ЖК "Новация". Май 2025

02 июня 2025

Делимся с вами ходом строительства ЖК "Новация" за май:

Секция 1.2

Устройство монолитных конструкций ниже нуля закончено.

Монолит выше 0,000 – машинное помещение, парапеты кровли.

Выполнена гидроизоляция ниже 0,00, закончена обратная засыпка пазух котлована.

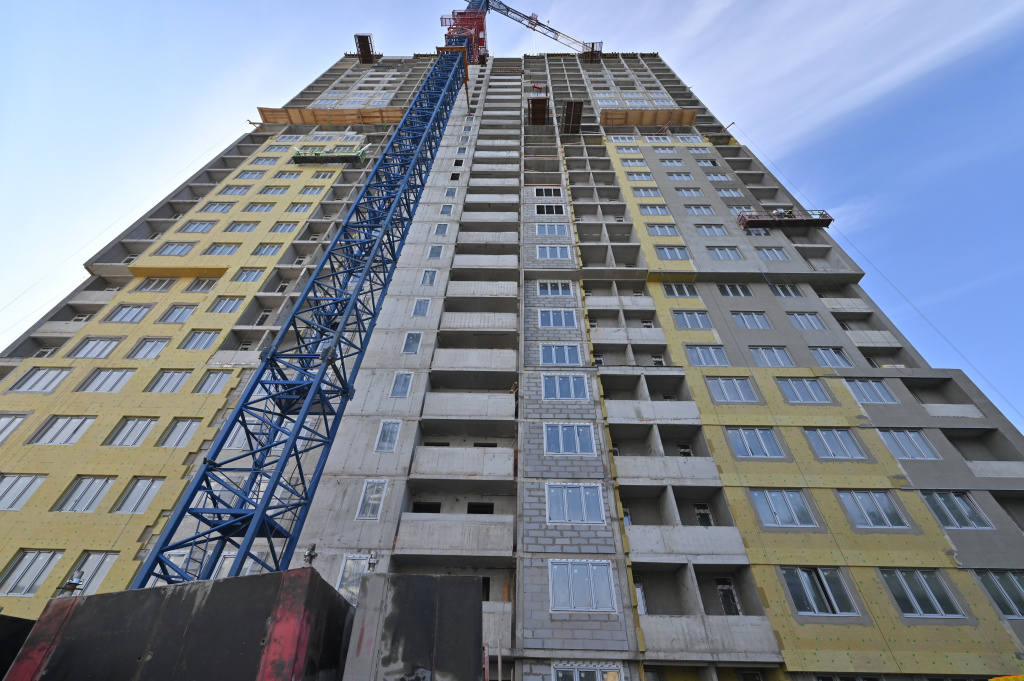

Кладка – 22-23 этаж.

Окна ПВХ с 1 по 23 этаж.

Монтаж стояков отопления по 23 этаж, горизонтальная разводка по 20 этаж.

Монтаж стояков вентиляции дымоудаления и общеобменной – 23 этаж.

Монтаж слаботочных сетей: стояки до 23 этажа, горизонтальная разводка по этажам до 20.

Монтаж электросетей: стояки до 23 этажа, разводка в квартирах – 20 этаж.

Монтаж индивидуального теплового пункта (ИТП) – 100%, проводятся мероприятия по сдаче ИТП (в ЕТК, РТН).

Наружные сети: теплоснабжения - 90%, водопровода - 80%, канализации - 70%.Начат водомерного узла.

Монтаж стояков канализации по 23 этаж.

Утепление фасада -60%, оштукатуривание фасада – 35%.
