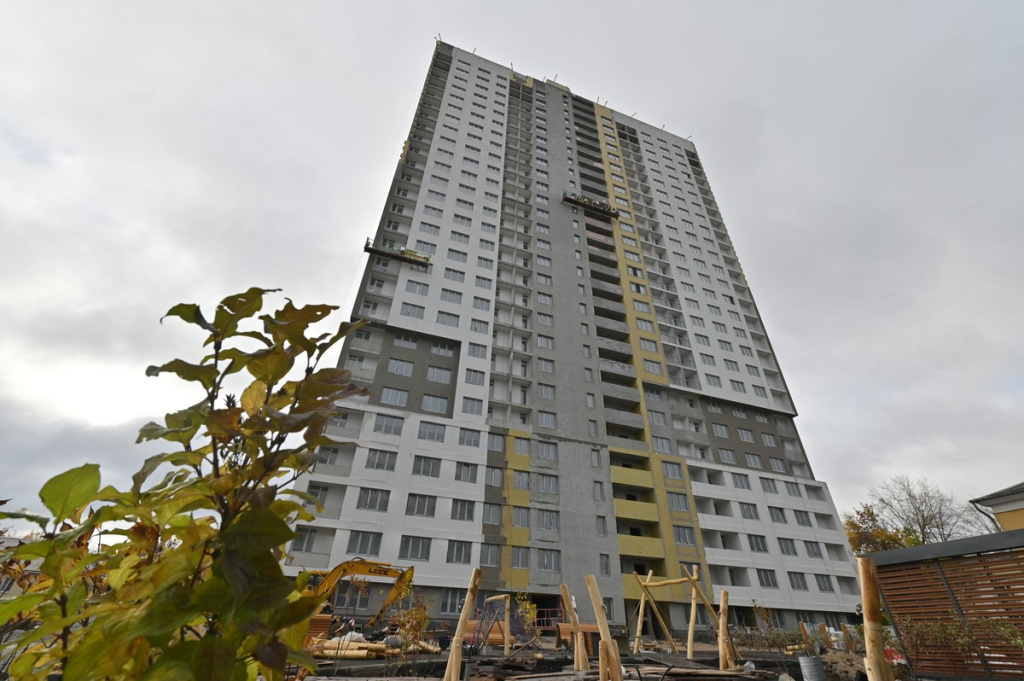

Ход строительства ЖК "Новация". Сентябрь 2025
Секция 1.2
Устройство монолитных конструкций ниже нуля закончено;
Монолит выше 0,000 – 100%;
Выполнена гидроизоляция ниже 0,00, закончена обратная засыпка пазух котлована;
Кладка – 100%;
Окна ПВХ – 100%;

Утепление фасада – 80%, оштукатуривание фасада – 75%
Монтаж каркасов витражей – 20%
Кровля – 95%
Монтаж стояков отопления завершен, горизонтальная разводка по этажам завершена;
Монтаж стояков ХВС/ГВС завершен, горизонтальная разводка по этажам завершена;
Монтаж стояков пожаротушения завершен
Монтаж канализации хоз.бытовой– стояки 100% ливневая канализация 100%;
Монтаж стояков вентиляции дымоудаления и общеобменной – 100%, монтаж вентиляторов и клапанов ДУ -100%
Монтаж слаботочных сетей: стояки 100%, горизонтальная разводка по этажам завершена
Монтаж электросетей: стояки 100%, разводка в квартирах – 100%, ЭЩ выполнена – 100%;
Монтаж индивидуального теплового пункта (ИТП) – 100%, сдано в ЕТК и РТН,
Наружные сети: теплоснабжения – 90%, водопровода – 90%, канализации – 90%, сети связи выполнена канализация.
Водомерный узел – 100%, монтаж насосных станций хоз-питья и пожаротушения закончен
Монтаж приборов отопления – 15%
Монтаж лифтового оборудования – 50%
Планируемый пуск тепла на 01.10.2025г.
Внутренняя отделка:
Стяжки 100%

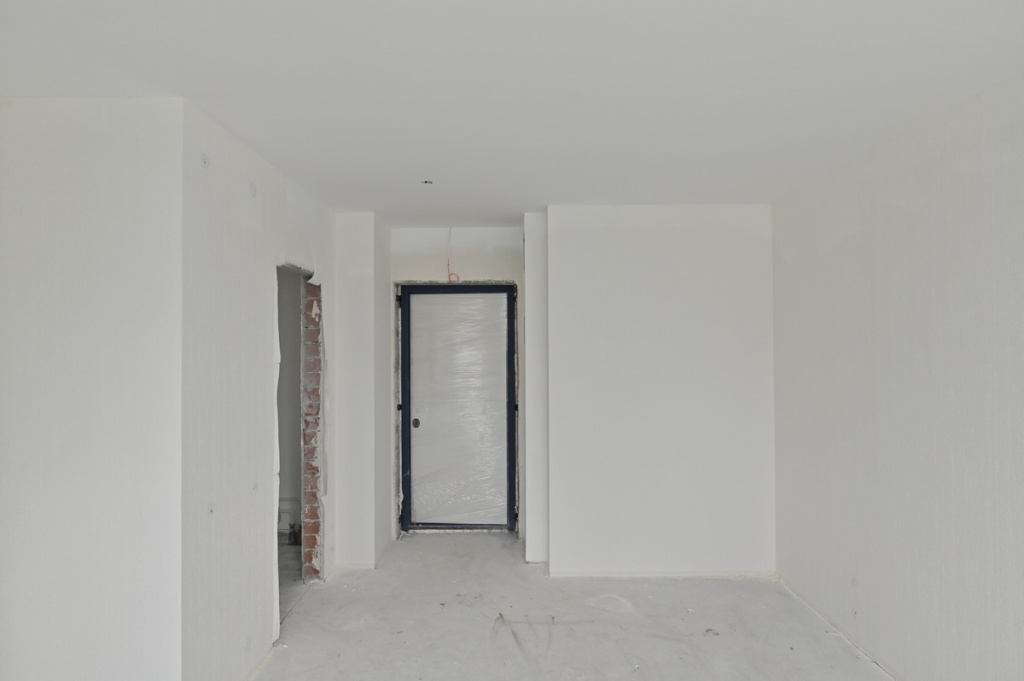

Штукатурка 100%
Плитка пол санузлы со 2 по 23 этаж.
Плитка пол МОП со 2 по 24 этаж.
Выравнивание потолков со 2 по 20 этаж.
Зашивка ГКЛ 2-4 ,каркасы, со 2 по 20 этаж.
Устройство откосов – со 2 по 17 этаж.
Утепление перемычек со 2-23 этаж.
Оклейка обоями- со 2 – 7 этаж.

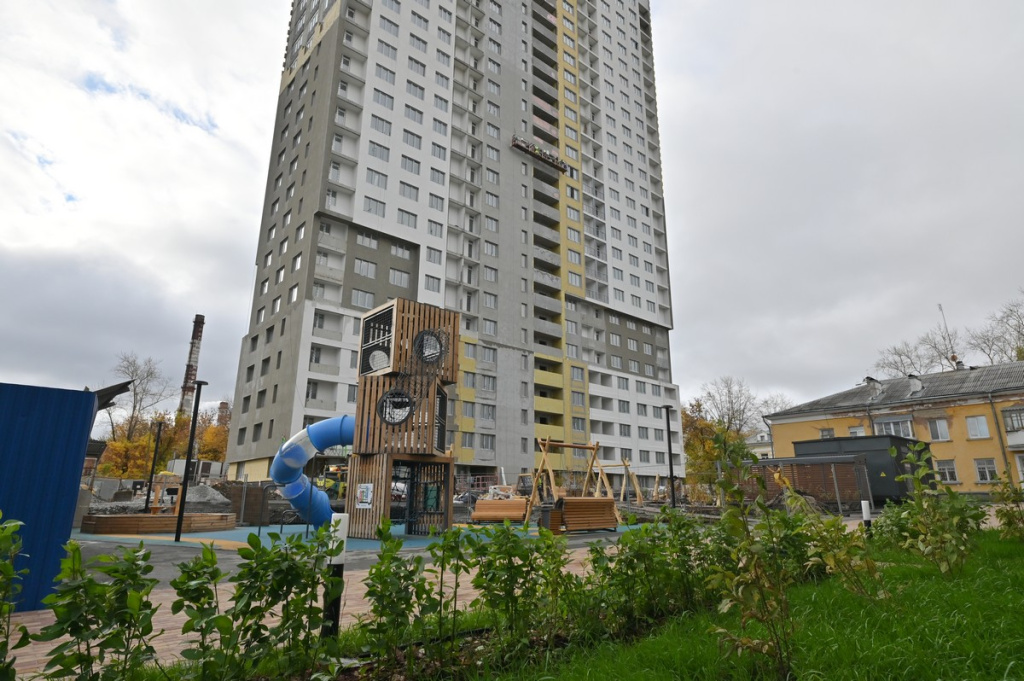

Благоустройство территории, монтаж МАФ – 35%
