Ход строительства ЖК «Новый ВИЗ», 2 очередь. Январь 2026

30 января 2026

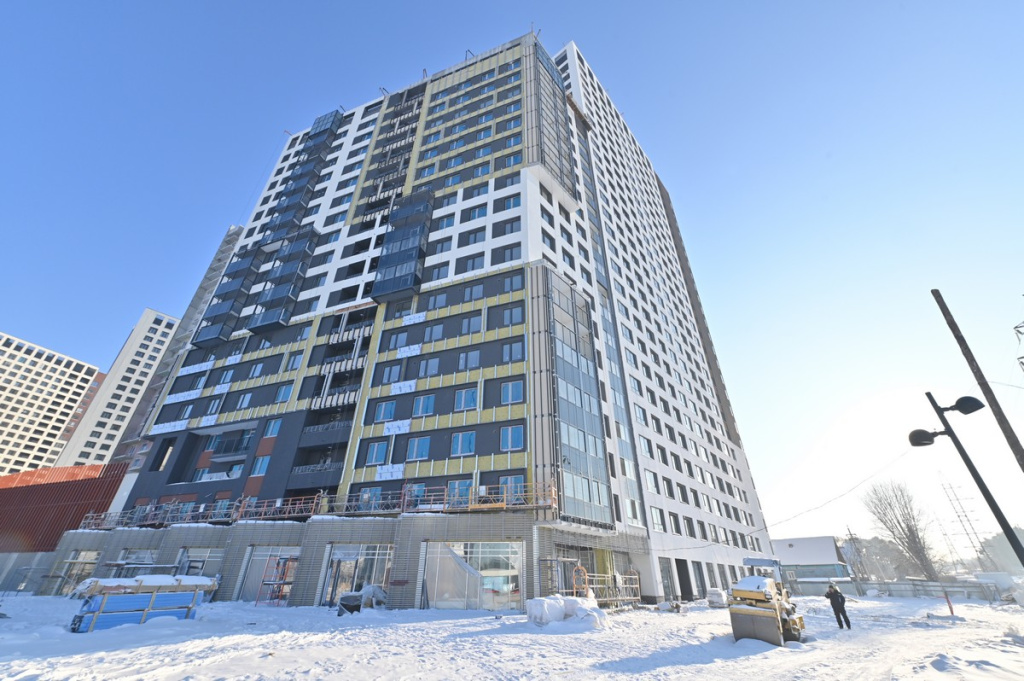

В январе строители ЖК «Новый ВИЗ» выполнили следующие работы:

  1. Выполняются работы по клинингу  жилых этажей на секциях С1, С2.


  1. Ведется установка сан. фаянса.
  2. Ведется монтажа лифтового оборудования на секции С3.


  1. Выполняются работы по черновой отделке секций С3.
  2. Ведется монтаж ламелей фасада на секции С2.
  3. Ведется монтаж металлоконструкций по секциям С1, С2 (устройство ограждений переходных лоджий, ограждение лестничной клетки).
  4. Ведется монтаж металлоконструкций моста секции С3.
  5. Ведется обваловка грунтом паркинга с последующим выполнением монолитных конструкций на откосе.
  6. Завершен монтаж алюминиевых конструкций на лоджиях секций С1, С2, ведется монтаж на первом этаже секции С3.
  7. Выполняются работы по устройству потолка Армстронг и декоративной штукатурки в МОП.
