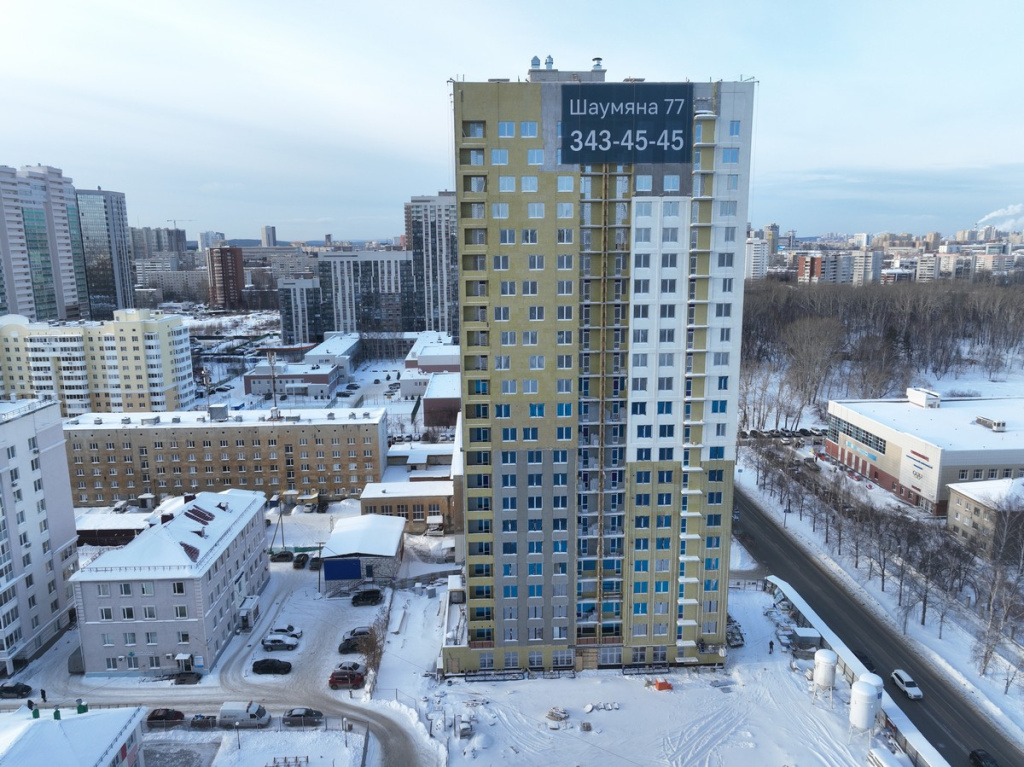

Ход строительства ЖК «Шаумяна 77». Январь 2026
1. Монолитные работы дом - выполнено.
2. Каменная кладка наружных стен выполнена, внутренние перегородки выполнено 95%

4. Внутренняя разводка труб для электроснабжения (ЭЛКЖ) выполнено.
5. Монолитные работы паркинга - выполнено
6. Выполнена обратная засыпка грунта подземного паркинга.
7. Устройство системы вентиляции (естественной и противодымной). Естественная вентиляция 2-23 этаж завершена, минус 2 -1 этаж в работе – 80%.
8. Монтаж ПВХ конструкций (окна) - выполнено.

9. Электромонтажные работы (с 2 по 20 этаж выполнены).
10. Устройство Гидроизоляция стен и дренаж паркинга - выполнено
11. Выполнение мокрого фасада (СФТК)(утепление, армирование лоджий и фасадов) – 81%
12. Устройство стояков отопление, ливневой, пожаротушения и канализации с 1 по 20 эт
13. Гидроизоляция покрытия паркинга 100%
14. Гидроизоляция Кровли – выполнено
15. Слаботочные сети – 30%
16. Противопожарная система паркинга – 70%

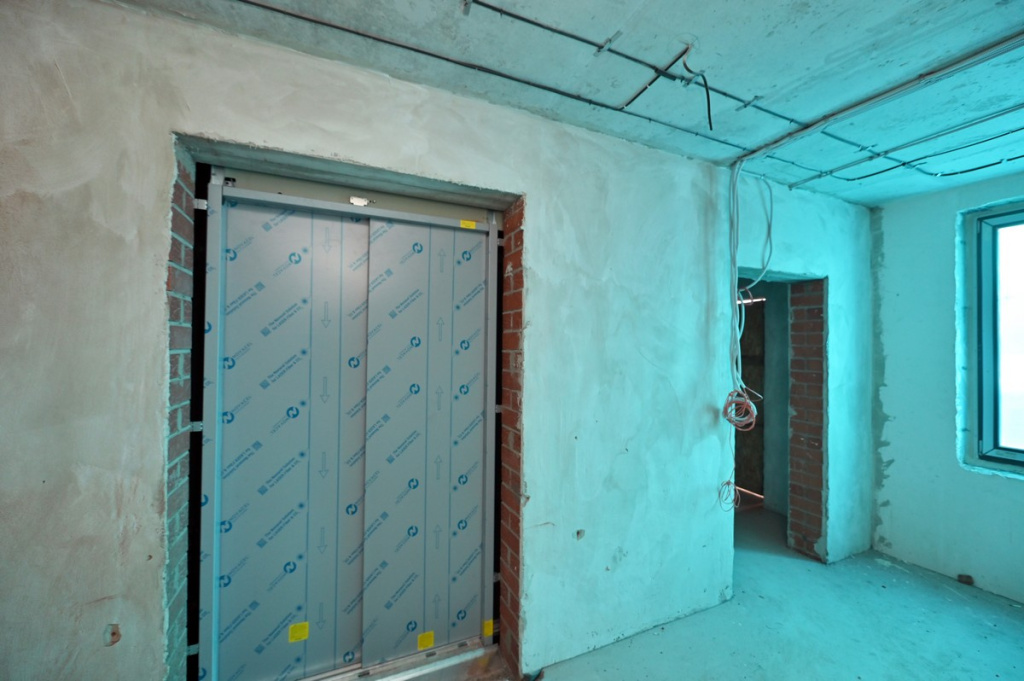

17. Отделочные работы: штукатурка стен 2-20 этаж выполнены, стяжка плов 4-12 этаж выполнена
18. Монтаж лифтового оборудования-90%

19. Монтаж ИТП – 100%
20. Разводка труб отопления горизонтальная по квартирам 2-13 этаж выполнена.
21. Ограждение территории(забор) – 5%
22. Благоустройство – 5%
23. Вентилируемый фасад – 10%
