Ход строительства ЖК "Новация". Июль 2025
Делимся с вами ходом строительства ЖК "Новация" за июль:
Секция 1.2
Устройство монолитных конструкций ниже нуля закончено;
Монолит выше 0,000 – 100%;
Выполнена гидроизоляция ниже 0,00, закончена обратная засыпка пазух котлована;

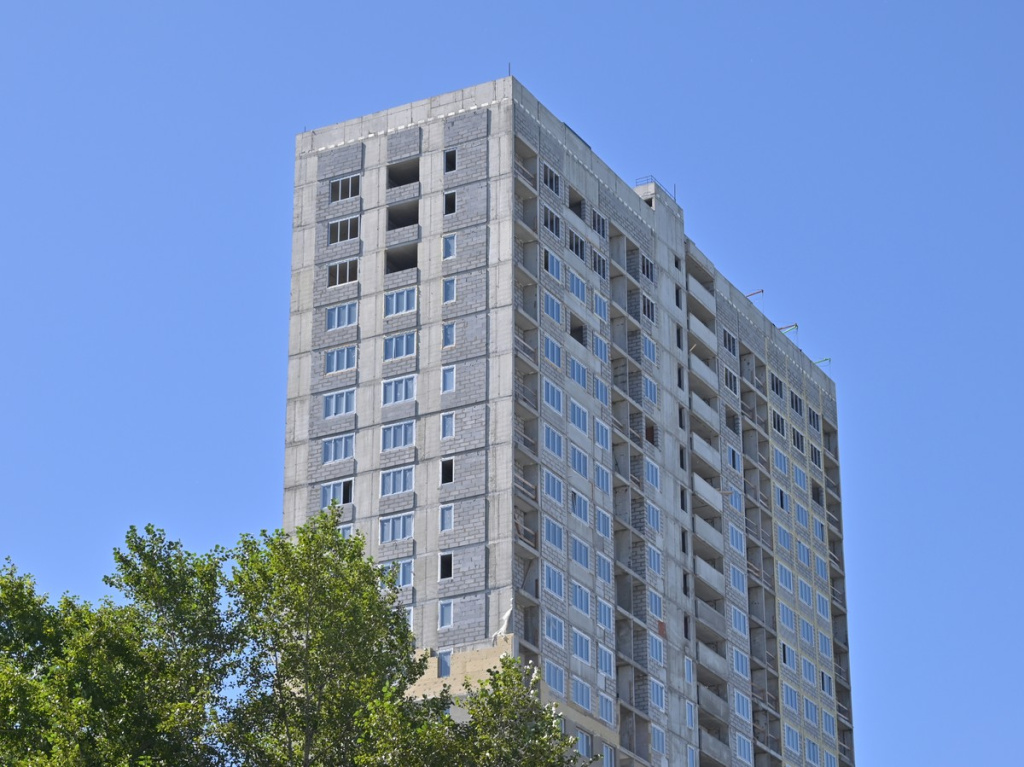

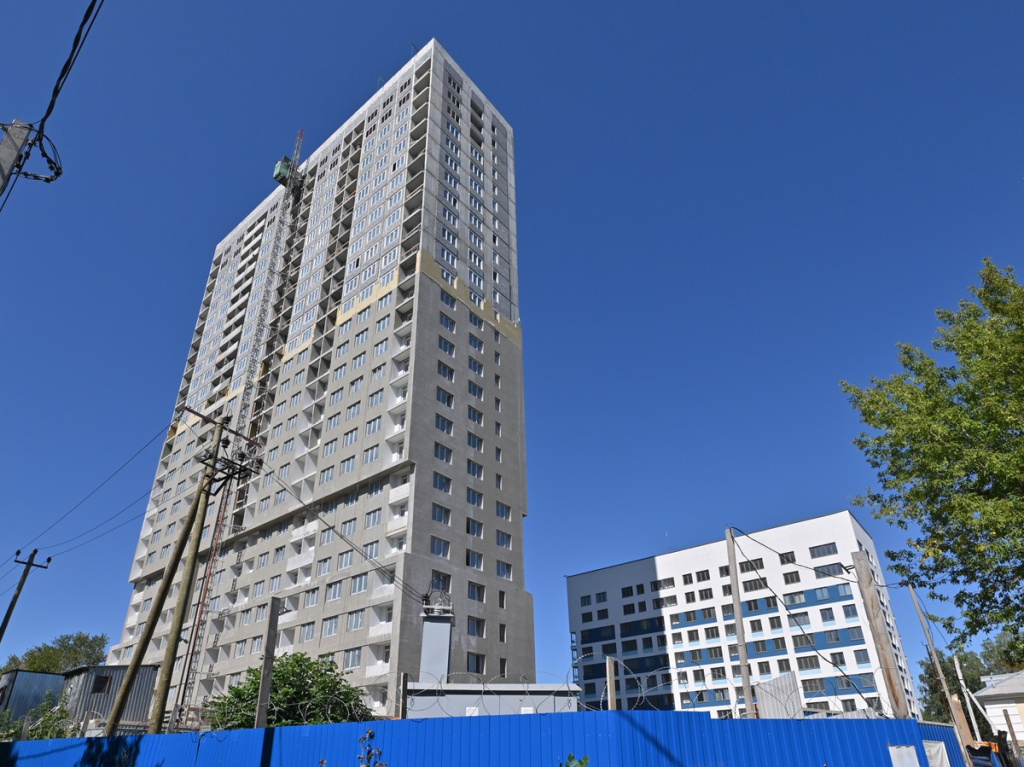

Кладка – 26-27 этаж;

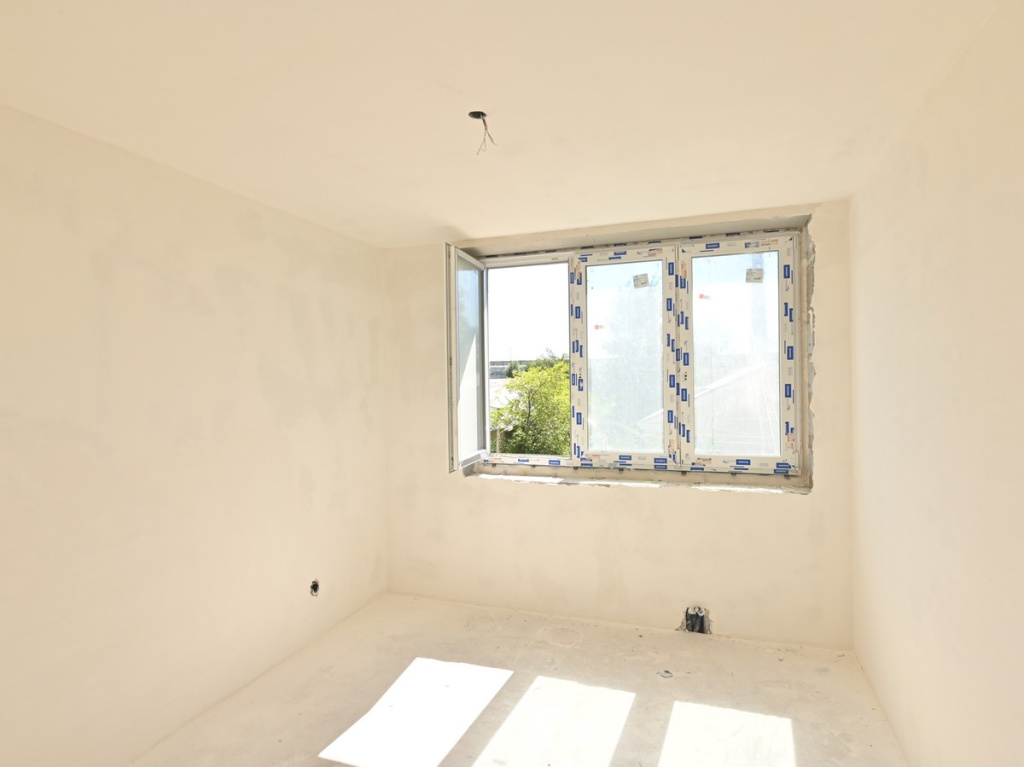

Окна ПВХ с 1 по 26 этаж;
Утепление фасада -70%, оштукатуривание фасада – 50%
Монтаж стояков отопления по 27 этаж, горизонтальная разводка по 15 этаж;
Монтаж стояков ХВС/ГВС по 27 этаж, горизонтальная разводка по 21 этаж;
Монтаж стояков пожаротушения по 27 этаж;
Монтаж канализации хоз.бытовой– стояки по 26 этаж, ливневая канализация 100%;
Монтаж стояков вентиляции дымоудаления и общеобменной – 100%, начат монтаж клапанов ДУ;
Монтаж слаботочных сетей: стояки 100%, горизонтальная разводка по этажам до 25 этаж;
Монтаж электросетей: стояки до 25 этажа, разводка в квартирах – 23 этаж, ЭЩ выполнена – 100%;
Монтаж индивидуального теплового пункта (ИТП) – 100%, сдано в ЕТК и РТН (АО «Екатеринбургская теплосетевая компания» и Ростехнадзор)
Наружные сети: теплоснабжения - 90%, водопровода - 80%, канализации - 70%, сети связи выполнена канализация
Водомерный узел – 100%, начат монтаж насосных станций хоз-питья и пожаротушения
Монтаж стояков канализации по 25 этаж;

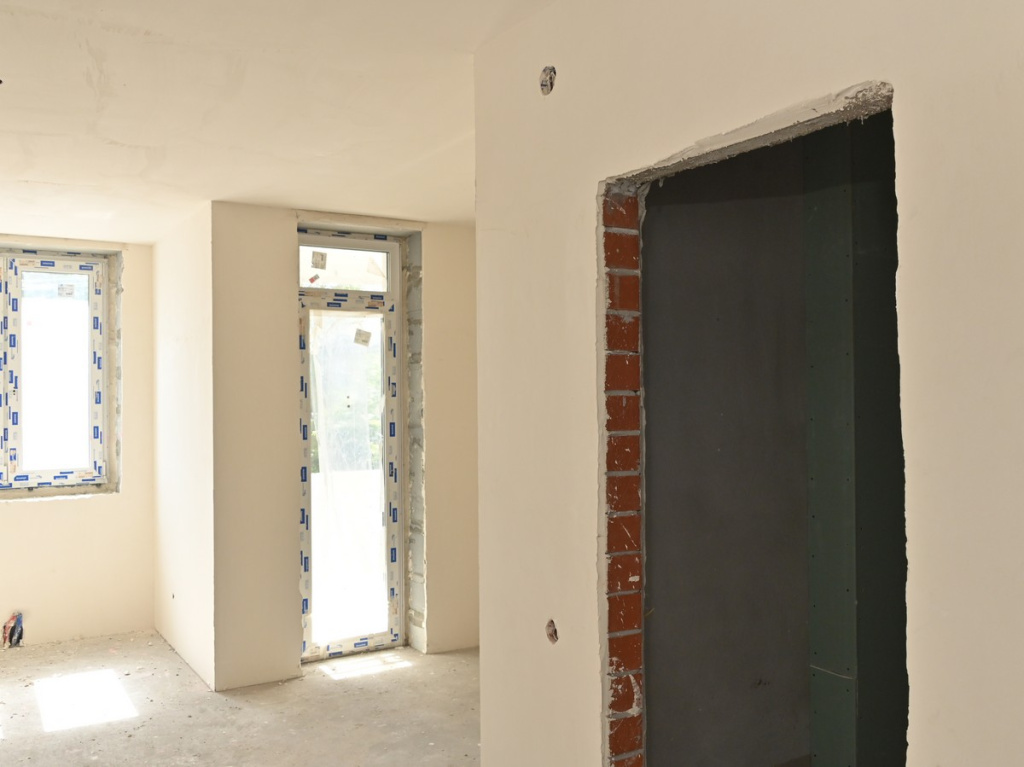

Внутренняя отделка:
Стяжки с 1 по 17 этаж;
Штукатурка с 1 по 15 этаж;
Плитка пол санузлы с 2,3,4,7-9, 10,11 этаж.
Плитка пол МОП со 2 по 13 этаж;
Выравнивание потолков со 2 по 13 этаж;
Зашивка ГКЛ 2-4 ,каркасы, 6,-10, 13 этаж.
Устройство откосов;
Утепление перемычек со 2-8 этаж;

Башенный кран демонтирован;
Наружные сети: теплоснабжения - 100%, водопровода - 100%, канализации - 90%, сети связи - выполнена канализация.
